Внедрение складских решений

Стандартный проект внедрения на складе занимает 5-6 календарных месяцев от момента подписания договоров до сдачи проекта в промышленную эксплуатацию и состоит из 3-х этапов продолжительностью 6, 8 и 6 недель.

Порядок и сроки работ по проекту

Реализация проекта осуществляется в четыре последовательных этапа: разработка дизайн-проекта, конфигурация и тестирование, запуск в эксплуатацию, сопровождение.

Состав команды внедрения

Точный состав команды со стороны СОЛВО обычно определяется на первом этапе проекта. Как правило он включает в себя: Руководителя проекта, аналитика, инженера по внедрению, тестировщиков, технических писателей и других.

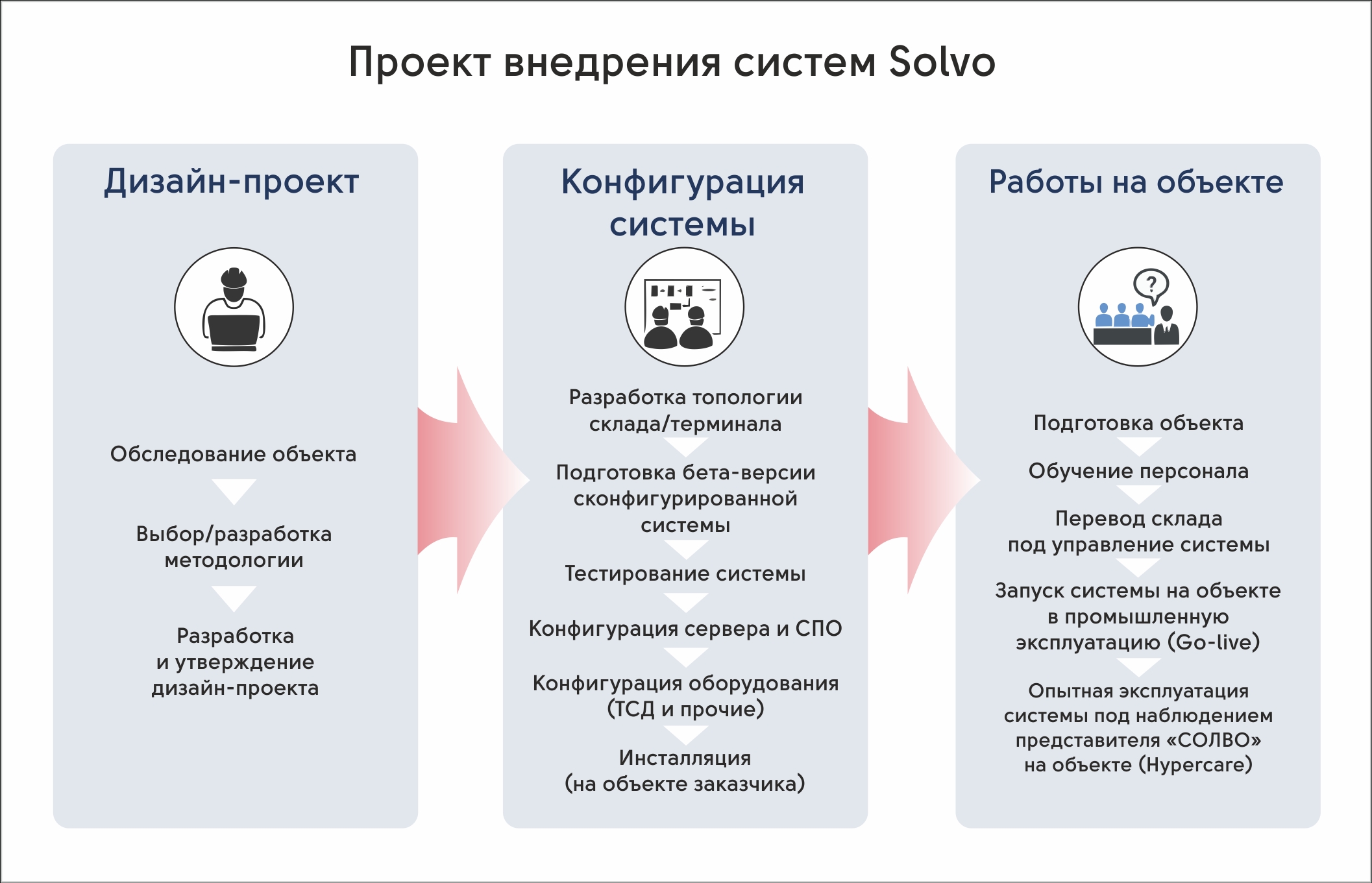

Каждый проект внедрения условно состоит из трёх этапов:

Этап 1. Разработка дизайн – проекта

На данном этапе формируется дизайн-проект – документ, описывающий технологию работы Системы Управления на складском комплексе. Дизайн-проект готовится на основе «Описания Базовой Системы Управления и описания дополнительной функциональности Системы». Анализируются требования, которые расходятся с возможностями Системы, вырабатываются пути решения этих расхождений. Совместно с заказчиком формируется начальная версия Технического задания на интерфейс между Системой и корпоративной системой

Срок выполнения этапа – 1,5 календарных месяца.


Этап 2. Конфигурирование и тестирование Системы в соответствии с дизайн-проектом

На данном этапе производится:

  • Ввод в Систему управления топологии склада;

  • Ввод исходной информации (справочников);

  • Настройка Системы управления;

  • Разработка и тестирование Межсистемного интерфейса;

  • Сборка и тестирование Системы управления;

  • Подготовка комплекта технической документации.

Срок выполнения этапа – 2 календарных месяца.


Этап 3. Запуск Системы управления в эксплуатацию

На финальном этапе производится:

  • Настройка оборудования;

  • Настройка программного обеспечения Системы управления;

  • Подготовка склада (разметка зон, адресация, и т.п.);

  • Обучение персонала;

  • Начало тестовой эксплуатации Системы управления;

  • Испытание Системы управления в условиях близких к реальным;

  • Выполнение донастройки правил конфигурирования Системы управления на основании результатов тестирования;

  • Выполнение работ по запуску Системы управления в промышленную эксплуатацию.

Срок выполнения этапа – в среднем 1,5 календарных месяца.

Общий срок проекта составляет 4-5 календарных месяца.
